Chuyển giao công nghệ khi mua dây chuyền: đừng chỉ mua mỗi cái máy

Máy về lắp xong chưa phải là xong. Những gì nên đòi kèm theo dây chuyền, cách ghi chỉ tiêu nghiệm thu và khi nào nên gia công OEM trước.

Đăng ngày Cập nhật Tác giảInmax Á Châu Thời lượng5 phút đọc
Chuyển giao công nghệ kèm dây chuyền sản xuất cho doanh nghiệp

Một xưởng làm nước chấm từng kể với chúng tôi: dây chuyền chiết rót nhập về, kỹ thuật viên bên bán lắp xong, chạy thử hai ngày bằng nước lã rồi về nước. Tuần đầu chạy hàng thật, nắp đóng lệch, chai tràn, tỉ lệ hỏng cao tới mức phải dừng máy. Gọi sang thì được trả lời “hợp đồng chỉ có bán máy”. Chuyện như vậy không hiếm. Doanh nghiệp muốn tự sản xuất cần mua cả chuyển giao công nghệ đi kèm, chứ không chỉ mua máy rồi tự mày mò.

Mua máy và mua cách làm ra sản phẩm là hai chuyện

Máy móc là phần nhìn thấy được, dễ báo giá, dễ so sánh. Nhưng để máy cho ra sản phẩm đạt chuẩn, cần thêm rất nhiều thứ không nằm trong thùng gỗ: thông số cài đặt cho từng loại nguyên liệu, trình tự vệ sinh, cách xử lý khi nguyên liệu đổi lô, cách chỉnh khi sản phẩm bị lỗi. Người bán máy biết những điều này, nhưng không có nghĩa vụ dạy nếu hợp đồng không ghi.

Vì vậy, khi đầu tư dây chuyền, anh/chị nên tách rõ hai phần trong đàm phán: phần thiết bị và phần chuyển giao công nghệ. Hai phần này có thể chung một hợp đồng, nhưng phải được mô tả riêng, có trách nhiệm và cách nghiệm thu riêng.

Chuyển giao công nghệ gồm những gì

Tùy dự án, nội dung chuyển giao có thể gồm: bí quyết kỹ thuật (những kinh nghiệm chỉnh máy, chọn nguyên liệu mà sách vở không ghi), quy trình sản xuất từng công đoạn, công thức nếu là ngành pha chế như thực phẩm, hóa mỹ phẩm, đào tạo vận hành cho công nhân và tổ trưởng, hỗ trợ kỹ thuật sau khi bàn giao. Một số trường hợp còn kèm theo quyền sở hữu trí tuệ, chẳng hạn quyền sử dụng sáng chế hay kiểu dáng.

Điều quan trọng là mọi thứ phải thành tài liệu. Bí quyết chỉ nằm trong đầu kỹ sư bên bán thì khi họ về, bí quyết cũng về theo. Hãy yêu cầu sổ tay vận hành, bảng thông số, quy trình xử lý sự cố bằng tiếng Việt hoặc ngôn ngữ mà đội của anh/chị đọc được.

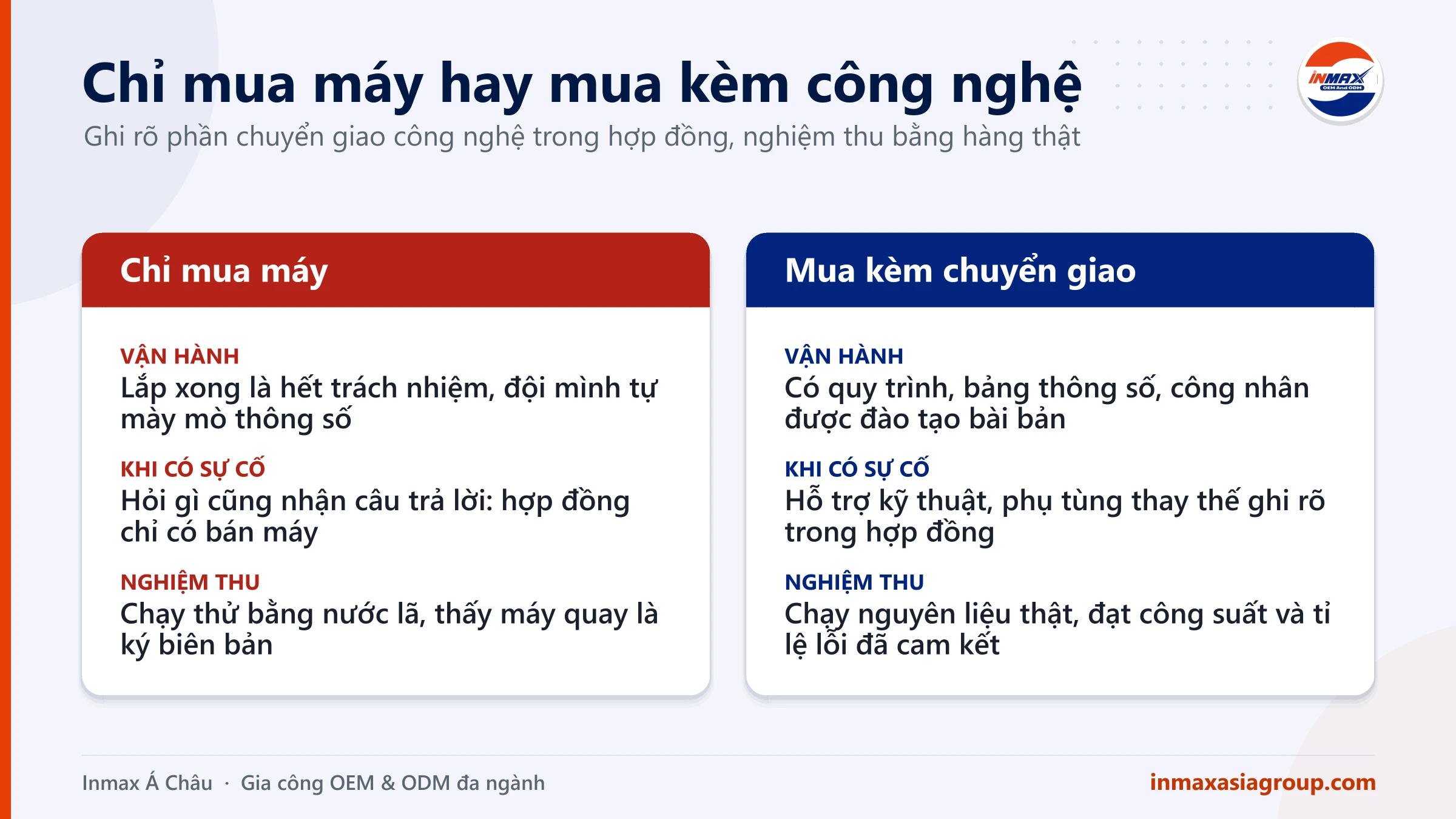

Chuyển giao công nghệ khác chỉ mua máy ở vận hành, xử lý sự cố và nghiệm thu

Luật Chuyển giao công nghệ 2017 nói gì với người mua

Ở Việt Nam, hoạt động chuyển giao công nghệ được điều chỉnh chủ yếu bởi Luật Chuyển giao công nghệ năm 2017, đã được sửa đổi, bổ sung bởi Luật số 115/2025/QH15 (hiệu lực từ 01/4/2026), cùng các văn bản hướng dẫn. Luật vẫn chia công nghệ thành ba nhóm: công nghệ được khuyến khích chuyển giao, công nghệ hạn chế chuyển giao và công nghệ cấm chuyển giao. Trước khi ký, nên kiểm tra công nghệ mình định mua thuộc nhóm nào, nhất là với dây chuyền đã qua sử dụng hoặc ngành có ảnh hưởng tới môi trường.

Hợp đồng chuyển giao công nghệ từ nước ngoài vào Việt Nam (cùng một vài trường hợp khác như chuyển giao ra nước ngoài, chuyển giao trong nước có dùng vốn nhà nước) phải đăng ký với cơ quan quản lý nhà nước về khoa học và công nghệ, hồ sơ gửi trong vòng 90 ngày kể từ ngày ký. Công nghệ thuộc nhóm hạn chế thì phải xin Giấy phép chuyển giao công nghệ. Luật còn được sửa tiếp bởi Luật số 20/2026/QH16 từ 01/3/2027, nên anh/chị kiểm tra quy định hiện hành trên trang của Bộ Khoa học và Công nghệ hoặc hỏi luật sư trước khi ký.

Hợp đồng chuyển giao công nghệ nên ghi những gì

Phạm vi: liệt kê cụ thể những gì được chuyển giao, sản phẩm nào, quy cách nào. Viết “chuyển giao toàn bộ công nghệ” là quá chung, sau này khó đòi. Chỉ tiêu nghiệm thu: công suất thực tế mỗi giờ hay mỗi ca, tỉ lệ lỗi tối đa, các chỉ tiêu chất lượng của sản phẩm đầu ra. Con số càng rõ, càng ít tranh cãi.

Đào tạo: bao nhiêu ngày, cho bao nhiêu người, ở xưởng của mình hay ở nhà máy bên bán, kết thúc bằng bài kiểm tra gì. Bảo hành và hỗ trợ: thời gian bảo hành, thời gian phản hồi khi có sự cố, có cử người sang không. Phụ tùng: danh mục phụ tùng hao mòn đi kèm, cam kết cung cấp phụ tùng trong bao lâu. Giá và thanh toán: nên chia theo mốc, ví dụ đặt cọc, giao máy, lắp đặt xong, nghiệm thu chạy thử đạt. Giữ lại một phần đáng kể cho mốc nghiệm thu là cách giữ bên bán ở lại tới cùng.

Nhiều điều khoản giống với hợp đồng gia công, nhất là phần chất lượng, bảo mật và giải quyết tranh chấp, anh/chị có thể tham khảo thêm.

Nghiệm thu bằng nguyên liệu thật, không phải nước lã

Quay lại xưởng nước chấm ở đầu bài. Lỗi lớn nhất của họ là nghiệm thu bằng nước. Nước lã không có độ sệt, không tạo bọt, không bám thành chai như nước chấm thật. Máy chạy ngon với nước chưa chắc chạy ngon với sản phẩm.

Khi nghiệm thu, hãy chạy bằng chính nguyên liệu và bao bì sẽ dùng khi sản xuất, đủ lâu để thấy máy ổn định, ví dụ vài ca liên tục. Ghi lại công suất, tỉ lệ lỗi, lấy mẫu sản phẩm đi kiểm. Chỉ ký biên bản khi các chỉ tiêu ghi trong hợp đồng đạt thật, không ký “cho xong” rồi hẹn sửa sau.

Chưa chắc thị trường thì đừng vội mua dây chuyền

Đầu tư dây chuyền kèm chuyển giao công nghệ là khoản tiền lớn, cộng thêm nhà xưởng, nhân sự, giấy phép. Nếu sản phẩm còn mới, sản lượng chưa ổn định, cách an toàn hơn thường là bắt đầu bằng gia công OEM: thuê nhà máy đã có sẵn dây chuyền, bán thử một, hai năm. Khi sản lượng đều, biên lợi nhuận đủ, lúc đó mới tính tự làm. Các bước đặt gia công có trong bài quy trình gia công OEM.

Câu hỏi nên tự đặt trước khi xuống tiền: nếu ngày mai bán gấp đôi, mình có đủ người vận hành không, và nếu bán chỉ bằng một nửa, máy có nằm im không?

Inmax Á Châu có thể giúp ở đâu

Inmax Á Châu làm cả hai hướng: kết nối doanh nghiệp với nhà máy gia công OEM trong mạng lưới đối tác, và hỗ trợ tìm nguồn dây chuyền, thiết bị kèm chuyển giao công nghệ khi anh/chị sẵn sàng tự sản xuất. Anh/chị có thể gửi mô tả sản phẩm và sản lượng dự kiến để chúng tôi cùng xem nên đi hướng nào trước.
